工程名称:银星工业园消防水箱工程
工程地点:深圳市龙华区观澜银星工业园内
施工单位:深圳市金大洋实业有限公司
概 况
根据消防系统需要,在银星工业园设置三台18立方消防水箱。
一、水箱规格及材质

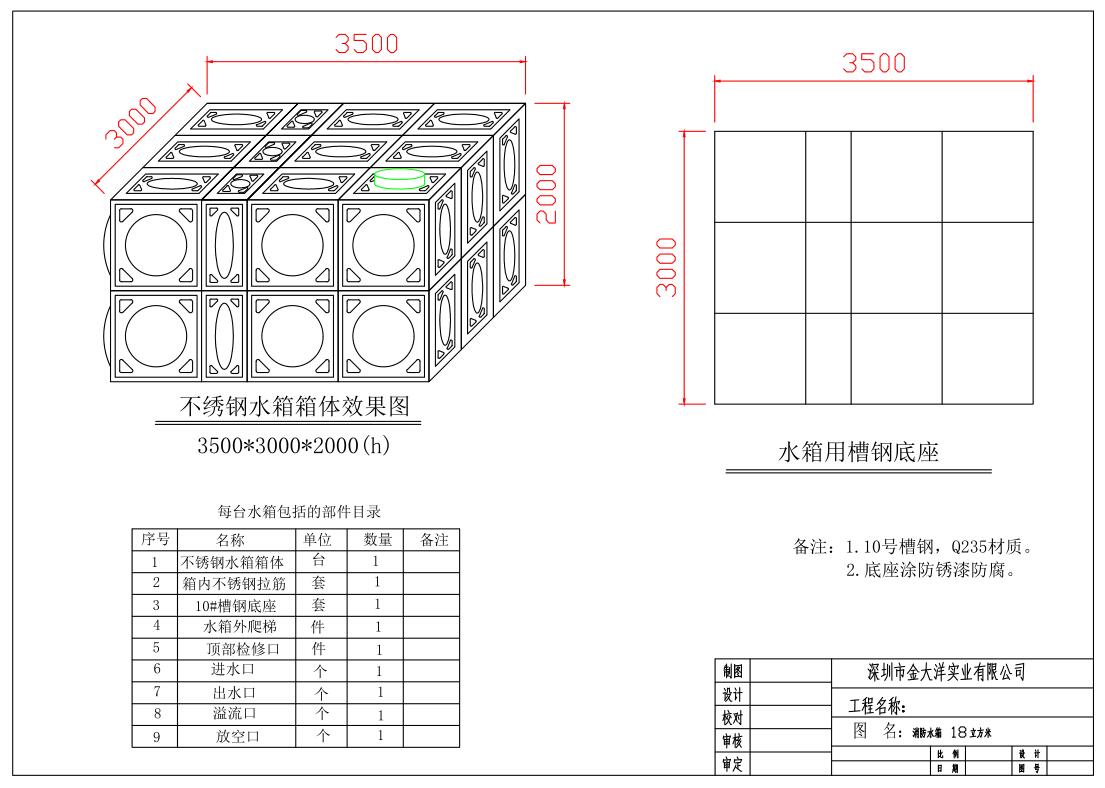

组合不锈钢消防水箱型号为:3.5m×3m×2m(高),公称容积21立方米,本型号水箱共计3台,用途为消防蓄水水箱。水箱图纸附后。
水箱采用的SUS304不锈钢板,根据水箱规格下料,经剪板、冲压、折边、校对等系列工序完成冲压模块制造,冲压模块规格有2000mm×1000mm,1000mm×1000mm,500mm×1000mm等;施工现场进行,拼装、焊接等工序的安装施工。
二、施工准备
1、施工前要认真对水箱规格长宽高等参数进行核对,检查所需水箱进水口,出水口等型号数量是否与设计相符,确保相关图纸技术匹配。
2、施工前要落实施工现场的电源,施工用电与水箱采购单位协商使用。
3、施工场地应井然有序,要有干燥、通风良好的工作环境。
4、水箱基础面等下部承重结构,需方(或需方安排的单位)检查基础满足承重要求后再通知施工单位安装水箱。
5、施工现场派专人管理,负责施工班组的全面管理,并对水箱质量进行
监督。
三、材料准备
1、槽钢底架材料;
2、不锈钢底部平板,不锈钢冲压模块,内部不锈钢拉筋;
3、水箱附件材料。
四、主要机具准备
1、机具:氩弧焊机、电焊机、角磨机、氩气瓶等。
2、工具:活扳子、手锤、改锥、克丝钳、切割工具等。
3、量具:水平尺、钢卷尺、线坠、卡尺、角度尺、小线等。
五、安装工艺流程
1、焊接底架
根据水箱板块尺寸确定槽钢的间距,首先将槽钢点焊固定,用水平尺
校对,确保其平整然后再整体焊接。
2、固定底板
将水箱底板点焊在槽钢底架上。
3、固定侧板
将水箱压制板按照顺序点焊在水箱底板上,每张板在固
定以后,均应用水平尺和线坠检测垂直度,确保无误后再点焊下一张,
直至所有侧板点焊完成,内部横向拉筋焊接到位。
4、固定盖板
将内部纵向拉筋焊接到位。水箱盖板固定在侧板上,盖板的中部与箱底之间加有立柱,以确保盖板的整体平整。
5、安装附件
按照水箱结构将内部拉杆固定完成,并安装外部爬梯。
6、开孔
按照图纸所示的位置及管径的要求开孔,并将各开孔的法兰短管点焊好,法兰的水平度与垂直度要符合要求。
7、进行水箱的整体焊接,要求焊缝无砂眼、气孔、夹渣等缺陷(也可视具体安装情况提前满焊)。
六、密封性能试验
将焊接完成后的水箱清理干净,再注入水至标明的容量,静置24小时后,检查水箱无漏水现象(一般是在整个消防系统全部完工时同步试水)。
七、 质量控制
1、质量标准
1.1 水箱安装质量标准见表5:
表 5
项 次
|
项 目
|
允许偏差(mm)
|
||
1
|
静 置
设 备
|
坐标
|
15
|
|
标高
|
±5
|
|||
垂直度
|
每米
|
5
|
注:(水箱基础砼强度必须符合设计要求)
2、质量控制措施:
2.1 对水箱基础位置、标高审核后方可施工。核对水箱在四周空间、管口标高、位置等是否符合设计要求。
2.2 焊接人员必须焊接时控制好电流大小。
2.3 做好半成品材料、配件的成品保护工作,严格防止污染与损坏。
八、工期
在工地现场具备安装条件的情况下,10个工作日完成消防水箱安装作业。
九、安全、环保及文明施工措施
1、 半成品材料运输应捆绑好,防止滑落伤人或摔坏材料。
2、 电、气焊工在制作型钢基座及配管时,应有看火人员,并配备足够的用具防止火灾发生,施焊时现场通风良好。
3. 焊接施工人员须做好自我保护,防电、防光等对自身的伤害。
4、 灌水试验时要有人看守,出现意外情况及时处理。
九、工期
在工地现场具备安装条件的情况下,10个工作日完成消防水箱安装作业。
(水箱图纸附后)
